商用車縱梁尾端出現電泳氣泡孔、漏涂,核心誘因是尾端的近端電場過強+結構死角疊加前處理不到位,氣泡孔多因殘污、成膜不均、烘干升溫過快導致,漏涂則主因是電沉積量不足、漆膜無法有效附著,且縱梁尾端多有尖角 / 折邊 / 沖壓殘污,是電泳的典型易缺陷部位。以下按優先級從高到低的排查邏輯,搭配可落地的解決措施,兼顧批量生產的實操性,適配商用車縱梁的量產工藝特點。

第一步:優先排查前處理環節(占電泳缺陷 70% 以上)
縱梁尾端為沖壓 / 焊接件,易殘留沖壓油、焊渣,且噴淋易形成 “盲區”,前處理不到位會直接導致漆膜附著失效(漏涂)、成膜時殘污揮發形成氣泡孔,重點排查 6 點:
脫脂除油是否徹底
排查點:尾端折邊 / 尖角 / 卷邊是否有沖壓油、防銹油、乳化液殘留(手摸發黏 / 紙巾擦拭有油漬);脫脂槽噴淋噴嘴是否對準尾端,噴嘴是否堵塞 / 角度偏移,尾端噴淋壓力是否≥0.15MPa(商用車大件標準);脫脂劑濃度(游離堿 5~8 點)、溫度(45~55℃)是否達標,槽液是否老化(浮油多、槽渣堆積)。
解決:清理脫脂槽浮油/槽渣,補加脫脂劑校準參數;更換堵塞噴嘴,調整噴淋角度讓尾端無盲區,尖角/折邊處可增加輔助噴淋;若殘油嚴重,增加預脫脂工序,或在尾端死角處做手工擦油(批量前首件)。
水洗是否防串槽、無殘留
排查點:脫脂后水洗是否逆流清洗,尾端是否帶脫脂殘液(水洗槽電導率>500μS/cm);磷化前表調槽是否失效(表調粉濃度 0.05~0.1%,槽液渾濁則失效),尾端是否未接觸表調液(噴淋不到 / 浸漬時浮起)。
解決:更換水洗槽超標的水,保證逆流清洗(最后一道水洗用純水,電導率<20μS/cm);補加表調粉并攪拌均勻,調整工裝讓縱梁尾端完全浸入表調液/被噴淋覆蓋,表調槽定期排污(防止沉渣附著尾端)。
磷化膜是否均勻成膜
排查點:尾端是否有無磷化膜/膜層過?。ǎ?.5μm)/磷化沉渣附著,磷化槽游離酸(0.8~1.2 點)、總酸(18~24 點)、促進劑(2~4 點)是否異常;磷化噴淋 / 浸漬循環是否到位,尾端是否處于槽液死區(槽液流速<0.3m/s)。
解決:校準磷化槽參數,補加磷化劑 / 促進劑;清理磷化槽底渣,開啟槽液循環泵讓尾端槽液充分更新;磷化膜過薄則適當提高磷化溫度(35~40℃)、延長磷化時間(3~5min);尾端沉渣附著則增加磷化后高壓水洗(0.2~0.3MPa)工序。
磷化后水洗+純水洗是否到位
排查點:尾端折邊是否帶磷化殘液 / 沉渣(純水水洗后電導率>15μS/cm),是否有滴水掛壁(帶水過多會導致電泳槽液被稀釋,尾端成膜?。?。
解決:純水水洗后增加風刀吹水,重點吹掃尾端折邊 / 尖角,保證工件入電泳槽前無明顯掛水、無殘液。
第二步:排查電泳施工核心環節
商用車縱梁多為長件,裝掛后尾端距陽極 / 電泳槽噴淋噴嘴最近,易出現電場過強、漆液循環不足,導致電沉積量過快,氣泡孔則與電壓、成膜過程相關,重點排查 5 點:
裝掛與電場分布(最核心的氣泡孔解決點)
排查點:縱梁裝掛是否為頭端主掛、中端無輔助掛點,尾端距陽極距離是否<30cm(電場過強臨界值);多根縱梁裝掛是否間距過近(<30cm)。
解決:調整尾端輔助掛點(導電掛針),避免尾端導電過強,將尾端與陽極距離控制在 0.3~0.5m;拉大裝掛間距(≥40cm)。
電泳電壓與時間(適配尾端遠端沉積)
排查點:是否采用恒壓低電壓(<200V),尾端電沉積驅動力不足;電泳時間是否過短(<2min),漆膜未充分沉積。
解決:采用階梯升壓工藝(商用車大件適配):初始 80~100V(1min)→ 升壓至 200~250V(2~3min)→ 穩壓至 220V(1min),階梯升壓避免初始高電壓導致的針孔,同時保證尾端遠端的沉積量;電泳時間延長至 3~4min(以尾端漆膜厚度≥20μm 為標準)。
電泳槽液循環與噴嘴
排查點:電泳槽底部/側面噴嘴是否對準縱梁尾端,噴嘴是否堵塞,尾端區域槽液流速是否<0.4m/s(漆液更新慢,固體分偏低);槽液是否有分層,尾端區域漆液固體分(NV)是否低于槽體平均水平。
解決:清理堵塞噴嘴,調整電泳槽噴嘴角度,讓尾端被漆液充分沖刷;開啟槽液循環攪拌系統,保證槽液均質,尾端區域漆液固體分與槽體偏差≤1%;若尾端漆液更新不足,可在槽體尾端區域增加循環支管。
電泳后超濾水洗(防返溶導致漏涂)
排查點:尾端是否未被超濾水洗覆蓋,漆膜未被清洗導致浮漆殘留;超濾水洗壓力過高(>0.1MPa),沖掉尾端薄漆膜(返溶)。
解決:調整超濾水洗噴嘴角度,輕柔噴淋尾端(壓力 0.05~0.1MPa);采用逆流超濾水洗,最后一道用新鮮超濾液,保證尾端浮漆被清洗且漆膜不返溶;水洗后及時吹水,避免尾端帶水導致烘干氣泡。
工件本身缺陷(前道工序溯源)
排查點:縱梁尾端是否有焊渣、毛刺、銳邊(R<0.5mm),銳邊處電泳漆易因 “電聚積效應” 導致漆膜?。┩浚?;尾端是否有焊接凹坑 / 封閉腔體,腔體內部無電場導致漏涂。
解決:前道沖壓 / 焊接工序打磨銳邊(R≥1mm)、清理焊渣 / 毛刺;封閉腔體處打孔(φ3~5mm),保證漆液進入、電場導通,孔位選在腔體死角處,避免電泳后積液。
第三步:排查槽液參數

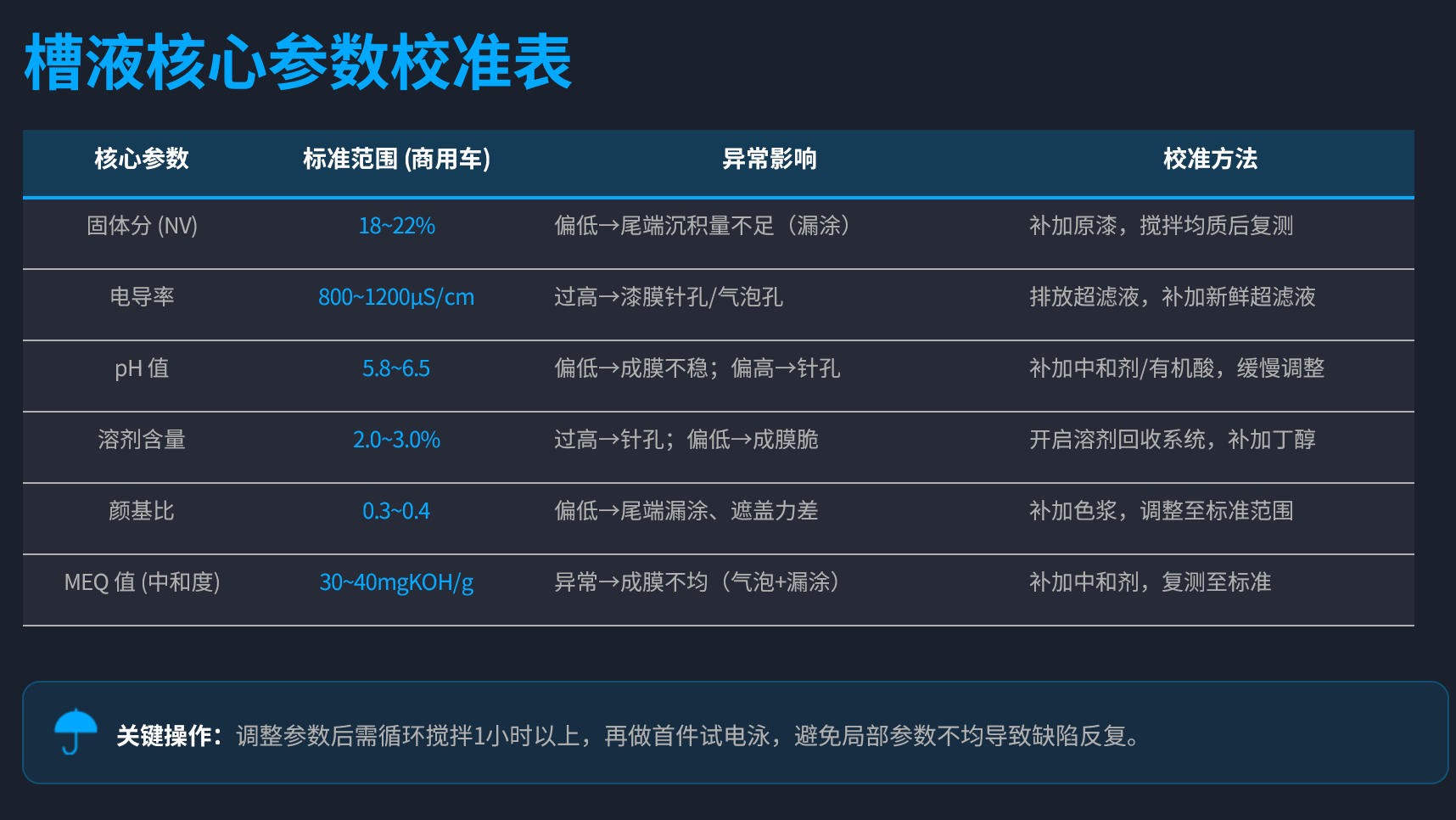

電泳槽液參數異常會導致成膜不均,氣泡孔多與電導率、溶劑含量相關,漏涂則與固體分、顏基比相關,重點校準商用車電泳漆(陰極電泳為主)的核心參數,按標液校準后驗證:

關鍵操作:調整參數后需循環攪拌1h以上,再做首件試電泳,避免局部參數不均導致缺陷反復。
第四步:排查烘干固化環節
縱梁尾端因前處理易帶水、漆膜過厚,烘干工藝不當是氣泡孔的最直接誘因,核心問題是升溫速率過快,水分 / 溶劑來不及揮發沖破漆膜,需按 “慢升溫、恒溫固化、慢降溫” 調整,適配商用車大件的烘干特點:
排查烘干爐曲線
異常點:升溫速率>3℃/min,低溫段(60~80℃)保溫不足,工件內部水分未揮發;烘干爐溫度過高(>180℃)或恒溫時間過短(<20min)。
解決:調整烘干爐曲線為三段式(陰極電泳標準):① 低溫預干(60~80℃,保溫 10~15min),揮發水分 / 溶劑;② 恒溫固化(160~170℃,保溫 25~30min),保證漆膜交聯;③ 緩慢降溫(≤5℃/min),避免漆膜開裂。
排查烘干爐熱風循環
異常點:尾端區域熱風風速<0.8m/s,熱風循環不到位,局部干燥不均;爐內有冷凝水,滴落在尾端漆膜上導致氣泡。
解決:清理烘干爐風道,調整熱風噴嘴角度,讓尾端被熱風充分吹掃;檢查爐體保溫,避免冷凝水產生;烘干爐入口增加風幕,防止冷空氣進入導致局部降溫。
排查工件入爐狀態
異常點:縱梁尾端入爐前仍有掛水 / 積液,烘干時水分快速揮發形成氣泡。
解決:在烘干爐入口增加高壓風刀+熱風預吹,重點吹掃尾端折邊 / 尖角,保證入爐前無可見水分。
第五步:現場應急處理
若批量生產中已出現尾端氣泡孔 / 漏涂,可按以下方式修復,避免返工成本過高:
輕微缺陷(少量氣泡孔、局部薄涂無露底):打磨缺陷部位(砂紙 P400~P600),清理粉塵后,采用電泳修補漆手工輥涂 / 噴涂,補涂后按小工件烘干工藝固化(160℃,15min)。
嚴重缺陷(大面積漏涂、氣泡孔密集):將工件退膜(用專用電泳退膜劑),重新進行前處理+電泳,重點監控尾端的噴淋、裝掛和電場分布,首件合格后再批量生產。
臨時防護(客戶緊急發貨):漏涂部位打磨后,噴涂環氧防銹底漆,保證防銹性能,后續返廠重新電泳。
長期預防措施
裝掛標準化:制定縱梁專用裝掛工裝,頭端主掛+尾端輔助掛點,固定陽極與尾端的距離(0.3~0.5m),裝掛間距≥40cm,杜絕相互屏蔽。
前處理噴淋優化:在脫脂、磷化、水洗槽的尾端區域增加專用噴淋支管,噴嘴角度定期檢查(每周 1 次),堵塞噴嘴及時更換。
工藝參數巡檢:每 2h 記錄一次前處理 + 電泳槽液核心參數,烘干爐曲線每天校準一次,首件檢驗重點檢查尾端漆膜厚度(≥20μm)、附著力(劃格 0 級)。
前道工序管控:要求沖壓 / 焊接工序打磨縱梁尾端銳邊(R≥1mm),清理焊渣 / 毛刺,封閉腔體必須打孔(φ3~5mm),孔位標注在工藝圖紙上。
漆膜檢測重點:批量檢驗時,將縱梁尾端列為
必檢部位,檢查漏涂、氣泡孔、漆膜厚度,發現問題立即停機排查。
